वेल्लोर कॉर्पोरेशन चेन्नई-बेंगलुरु राजमार्ग पर पाइपलाइन का काम पूरा करेगा

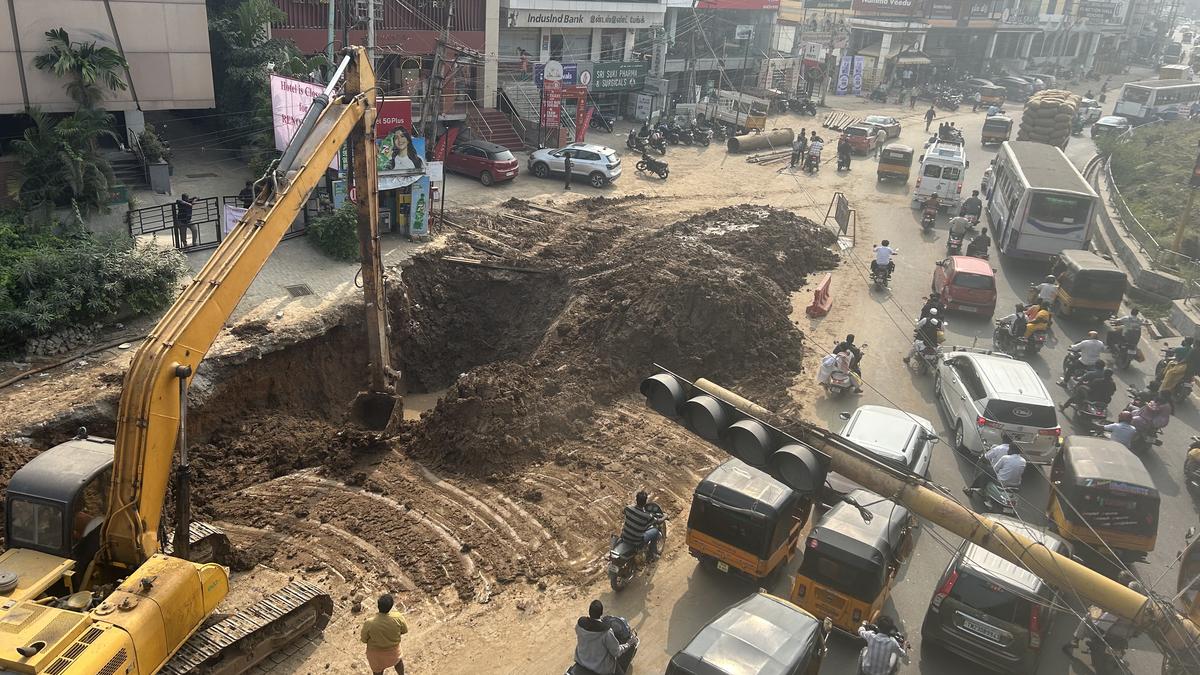

एक पखवाड़े से अधिक समय से भूमिगत पाइपलाइन कार्य के लिए नगर निकाय द्वारा खोदी गई एक बड़ी खाई के कारण एम्बुलेंस और बसें इस मार्ग पर फंस जाती हैं।

एक पखवाड़े से अधिक समय से भूमिगत पाइपलाइन कार्य के लिए नगर निकाय द्वारा खोदी गई एक बड़ी खाई के कारण एम्बुलेंस और बसें इस मार्ग पर फंस जाती हैं। | फोटो साभार: विशेष व्यवस्था

वेल्लोर कॉरपोरेशन ने पोंगल 2026 से पहले काम पूरा करने के लिए वेल्लोर में खिंचाव के नीचे ग्रीन सर्कल के पास, एनएचएआई द्वारा बनाए गए चेन्नई-बेंगलुरु राजमार्ग (एनएच 48) की सर्विस लेन पर बड़ी भूमिगत पाइपलाइन बिछाने के लिए अपने चल रहे काम को तेजी से ट्रैक किया है।

यह व्यस्त समय के दौरान ओल्ड टाउन की ओर और ग्रीन सर्कल के पास सर्विस लेन पर भारी ट्रैफिक जाम के मद्देनजर आता है। एक पखवाड़े से अधिक समय से भूमिगत पाइपलाइन के काम के लिए नगर निकाय द्वारा खोदी गई एक बड़ी खाई के कारण एम्बुलेंस, स्कूल और कॉलेज की बसें इस मार्ग पर फंस जाती हैं। वेल्लोर कॉरपोरेशन के आयुक्त आर. लक्ष्मणन ने बताया, “ग्रीन सर्कल के पास पाइपलाइन का काम सड़कों से नई पाइपलाइनों को नए सीवेज ट्रीटमेंट प्लांट (एसटीपी) से जोड़ने के लिए महत्वपूर्ण है। यह काम परियोजना के तहत प्रमुख शेष भूमिगत पाइपलाइन का काम है। पूरा काम पोंगल 2026 तक पूरा हो जाएगा।” द हिंदू.

निगम के अधिकारियों ने कहा कि चूंकि सर्विस लेन और ग्रीन सर्कल में भारी यातायात प्रवाह होता है, इसलिए नागरिक निकाय को रात 11 बजे से सुबह 3 बजे के बीच पाइपलाइन का काम करने की अनुमति है। अन्य पाइप बिछाने के काम के विपरीत, ये नए पाइप एनएचएआई के मौजूदा भूमिगत नाले के कारण कम से कम नौ मीटर गहराई में बिछाए गए हैं। करीब 300 मीटर की दूरी तक पाइपलाइन का काम किया जा रहा है. नतीजा यह हुआ कि काम में देरी हुई.

वर्तमान में, पलार नदी के किनारे 650 मीटर लंबा पाइप-वाहक पुल 32 वार्डों में घरेलू जल निकासी करेगा, ज्यादातर पुराने शहर के इलाकों से काटपाडी के पास विरुथमपट्टू में नए एसटीपी तक। मानसून के दौरान बाढ़ को रोकने के लिए नदी के तल से 20 फीट की ऊंचाई पर पुल बनाया जा रहा है। नए एसटीपी की क्षमता 50 एमएलडी है।

बहु-करोड़ परियोजना, जिसे 2019 में शुरू किया गया था, विशेष रूप से इसके चरण – II के काम के बाद से, इसमें मुख्य सीवर लाइनें, पंपिंग और लिफ्टिंग स्टेशन और सीवेज उपचार संयंत्र शामिल हैं, जो सभी 60 वार्डों को कवर करते हैं, जिनमें नागरिक निकाय सीमा के भीतर लगभग आठ लाख निवासी हैं।

निगम के अधिकारियों ने कहा कि परियोजना के लिए भूमिगत पाइपलाइन कार्य के कारण क्षतिग्रस्त हुए 900 हिस्सों में से, नागरिक निकाय ने 46 करोड़ रुपये की लागत से अपनी सीमा के भीतर 534 हिस्से बिछाए हैं, जो 52 किमी की दूरी तय करते हैं। आने वाले दिनों में रिले के लिए लगभग 350 अतिरिक्त क्षतिग्रस्त सड़कों की पहचान की गई है। नगर निकाय ने राज्य सरकार से इस काम के लिए 25 करोड़ रुपये की मांग की है।

निगम के अधिकारियों ने कहा कि वर्तमान में, नागरिक निकाय की सीमा के भीतर लगभग 81,000 कनेक्शन हैं। एक बार जल निकासी का काम पूरा हो जाने के बाद, उपभोक्ताओं को जनवरी में व्यक्तिगत घरेलू कनेक्शन लेने के लिए कहा जाएगा। तब तक अधिकांश क्षतिग्रस्त हिस्सों को दोबारा बिछा दिया जाएगा।
